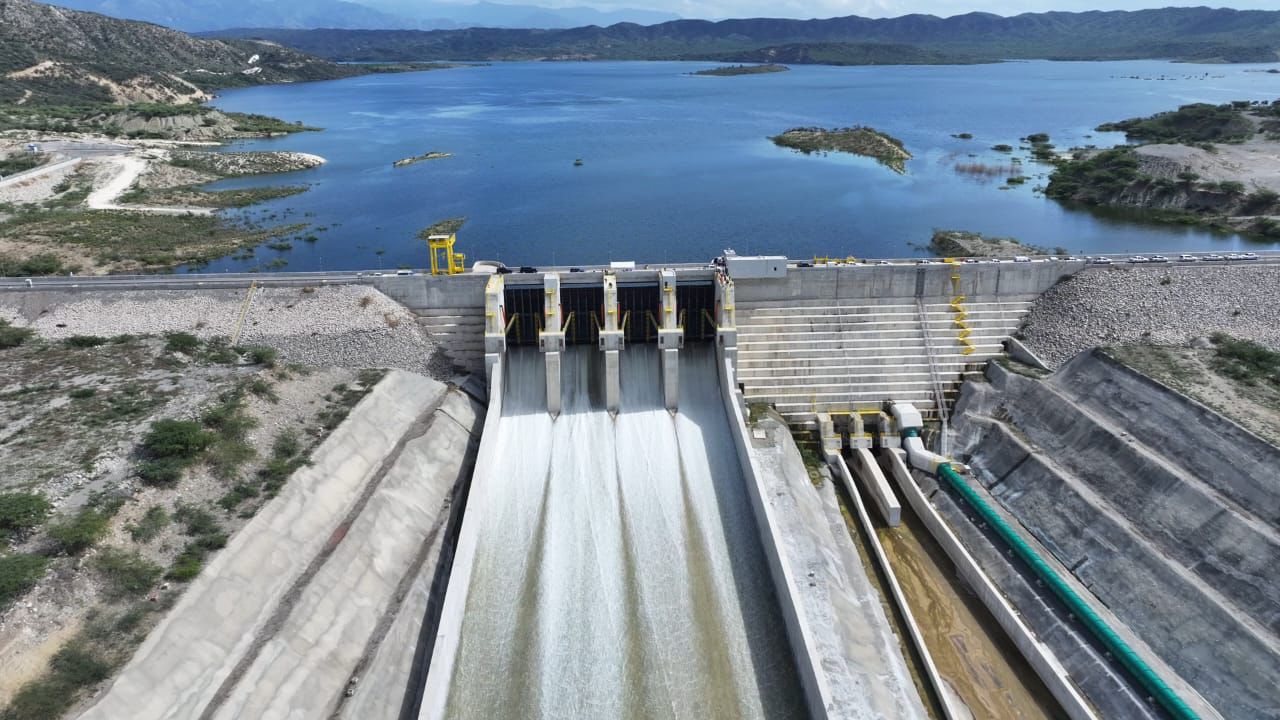

Director del Indrhi revela que expresidente Danilo Medina dejó la presa de Monte Grande paralizada con solo 30% de avance

576a9557 8791 44f1 87a8 b532abdf5c4b

El expediente de la presa de Monte Grande, una de las obras hidroeléctricas más ambiciosas del país, suma un nuevo capítulo de controversia. El director del Instituto Dominicano de Recursos Hidráulicos (Indrhi) , Olmedo Caba, reveló este lunes que el proyecto fue recibido por el actual gobierno con solo un 30% de avance físico, pero con un 78% de los recursos ya gastados y, lo más grave, sin el diseño de las obras complementarias necesarias para su correcta ejecución.

Un contrato de 2009, aumentos en 2013 y un "techo" en 2020
Caba precisó que el contrato original para la construcción de la presa fue suscrito el 20 de julio de 2009 por un monto de US$354,282,988.39, una cifra que, según la cláusula 4.2, debía actualizarse mensualmente mediante fórmulas polinómicas.

Sin embargo, el primer gran ajuste llegó con la adenda número 2, firmada el 9 de mayo de 2013, ya con Danilo Medina en la Presidencia, elevando el costo a US$401,699,079.75.

El funcionario reveló que en julio de 2020, siete años después y a un mes de la toma de posesión del gobierno de Luis Abinader, se firmó un acuerdo denominado "PRESUPUESTO USD 442MM" , que estableció un segundo aumento y sentó las bases para la adenda número 4, la cual fue "encontrada sobre la mesa" al inicio de la actual gestión.

La trampa de los 180 metros: limitar para no adendar
Uno de los señalamientos más graves de Caba es que el acuerdo de 2020 limitó los volúmenes de construcción de la presa hasta la elevación 180 metros sobre el nivel del mar, a pesar de que el diseño original contempla una altura final de 207 metros.

*"Esa limitación no respondió a la realidad de conclusión del proyecto, sino a la necesidad de no sobrepasar el umbral para adendar contratos, como lo establece el artículo 31, numeral 2, de la Ley núm. 340-06 sobre Compras y Contrataciones Públicas"* , denunció el director del Indrhi.

En otras palabras, se habría optado por paralizar la obra a media altura para evitar que el incremento del costo total superara los límites legales que obligan a una nueva licitación.

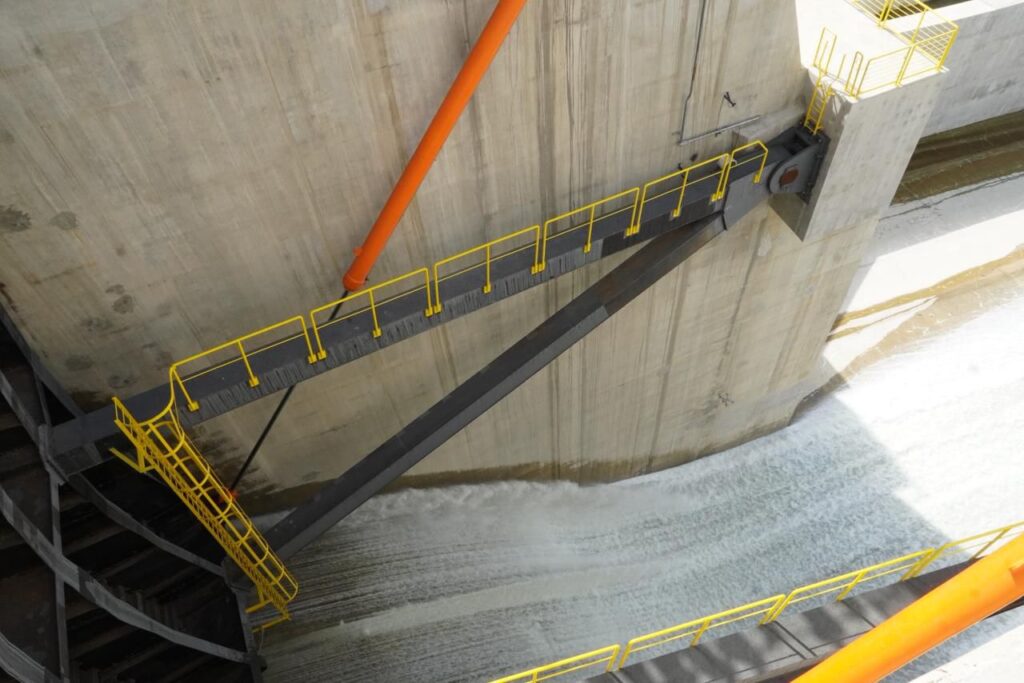

6b1a8188 b977 46bf b771 45862650296f

El financiamiento del BCIE: dinero disponible, obras detenidas
Caba recordó que en 2018 el Banco Centroamericano de Integración Económica (BCIE) aprobó un financiamiento por US$249,578,954.85para el proyecto, con desembolsos previstos hasta agosto de 2020. De ese monto, a la fecha de entrega del gobierno saliente, solo se habían desembolsado US$168,092,169.39.

El funcionario aseguró que el BCIE está "abierto a responder todo lo relativo a su financiamiento y desarrollo" , y que las órdenes de cambio corresponden a reajustes de precios dentro de los plazos establecidos, con fondos presupuestarios disponibles por parte del Indrhi.

Conclusión: una obra que pudo ser y no fue
Las declaraciones de Olmedo Caba ponen en el centro del debate público la gestión de los megaproyectos de infraestructura en el país. La presa de Monte Grande, concebida para garantizar el suministro de agua, controlar inundaciones y generar energía, se convirtió en un símbolo de la ineficiencia y la falta de planificación de administraciones anteriores.

Mientras el gobierno actual intenta retomar las riendas del proyecto, la ciudadanía se pregunta: ¿cómo es posible que después de más de una década y cientos de millones de dólares gastados, la presa siga sin concluirse? La respuesta, según el Indrhi, está en los documentos que dejaron sobre la mesa quienes hoy exigen explicaciones.
